Dịch Vụ Đóng Rút Container Hàng Bao Và Hàng Rời

dịch vụ đóng rút container hàng bao

Đóng rút container hàng bao và hàng rời là công việc cần kiểm soát kỹ từ khâu nhận container, kiểm hàng, bố trí nhân công, thiết bị đến bàn giao hiện trường. Bài viết này dành cho doanh nghiệp cần rút hàng nhập, đóng hàng xuất, xử lý hàng bao hoặc hàng rời tại kho, cảng, bãi, nhà máy và khu công nghiệp.

Nếu làm sai kỹ thuật, lô hàng có thể gặp rủi ro rách bao, rơi vãi, ẩm mốc, lệch tải, sai số lượng, chậm tiến độ hoặc phát sinh DEM/DET. Nâng Hạ & Vận Tải Hoàng Diệp hỗ trợ phương án xử lý container tại kho, cảng và nhà máy theo từng hiện trường, kết hợp nhân công bốc xếp, xe nâng, xe cẩu, băng tải, vật tư chèn lót và vận chuyển sau khi rút hàng nếu khách cần.

Đóng rút container hàng bao và hàng rời là quá trình đưa hàng vào container xuất khẩu hoặc lấy hàng ra khỏi container nhập khẩu, có kiểm tra container, kiểm hàng, bố trí nhân công, thiết bị, kiểm đếm và bàn giao hiện trạng để giảm rủi ro hư hỏng, rơi vãi và sai số lượng.

Giới thiệu dịch vụ đóng rút container hàng bao và hàng rời của Hoàng Diệp, hỗ trợ rút hàng, đóng hàng, bốc xếp, kiểm đếm và bàn giao hình ảnh hiện trường.

“Đóng hàng” là đưa hàng từ kho, xe tải, bãi hoặc nhà máy vào container. “Rút hàng” là lấy hàng ra khỏi container để đưa vào kho, sang xe tải, sang bãi hoặc giao đến điểm nhận tiếp theo.

  • Hàng bao là nhóm hàng đã được đóng trong bao PP, bao Kraft, bao đay hoặc các dạng bao bì tương tự. Ví dụ thường gặp gồm gạo, nông sản, thức ăn chăn nuôi, bột, phân bón đóng bao và nguyên liệu sản xuất dạng bao.
  • Hàng rời là nhóm hàng không được chia thành từng kiện riêng như bao hoặc pallet. Hàng có thể ở dạng hạt, bột, viên, mảnh hoặc vật liệu rời khô. Ví dụ gồm hạt nhựa, nguyên liệu rời, phân bón rời, bột, hạt và vật liệu rời khô tùy điều kiện đóng gói, bảo quản và xử lý tại hiện trường.

Điểm khác nhau quan trọng là hàng bao cần tránh rách, bục chỉ, móc kéo sai cách và ẩm bao. Hàng rời cần kiểm soát rơi vãi, bụi, hao hụt, lẫn tạp chất, độ ẩm và phương án gom hàng sau khi rút hoặc trước khi đóng.

Nếu lô hàng là pallet, kiện gỗ hoặc hàng đã đặt trên pallet, doanh nghiệp nên tham khảo riêng kỹ thuật xử lý container hàng pallet để chọn đúng thiết bị và cách bốc dỡ.

Doanh nghiệp nên thuê dịch vụ đóng rút container hàng bao và hàng rời khi không có đủ nhân công, thiết bị, mặt bằng hoặc kinh nghiệm xử lý hàng trong container. Dịch vụ phù hợp cho cả hàng nhập cần rút nhanh và hàng xuất cần đóng đúng lịch.

Các tình huống thường gặp gồm:

  • Container hàng nhập cần rút nhanh để giảm thời gian lưu bãi, lưu vỏ hoặc chờ xe.
  • Hàng xuất cần đóng vào container đúng lịch tàu, đúng kế hoạch hạ cảng.
  • Kho không đủ nhân công bốc xếp hoặc không có xe nâng, xe cẩu, băng tải.
  • Hàng dễ rách bao, rơi vãi, hút ẩm, lệch tải hoặc sai số lượng nếu thao tác vội.
  • Doanh nghiệp cần kiểm đếm bằng tally sheet, chụp ảnh hiện trường và lập biên bản bàn giao rõ ràng.
  • Khách cần kết hợp rút hàng, sang tải và vận chuyển tiếp về kho, nhà máy hoặc khu công nghiệp.

Với hàng bao, điểm cần kiểm soát là chất lượng bao bì, miệng bao, độ khô, cách xếp lớp và thao tác của nhân công. Với hàng rời, điểm cần kiểm soát là mặt bằng nhận hàng, dụng cụ gom hàng, phương án chống rơi vãi, chống bụi và cách xác nhận khối lượng sau khi xử lý.

Hàng bao và hàng rời cần hai cách xử lý khác nhau. Nếu dùng cùng một phương án cho mọi lô hàng, doanh nghiệp dễ gặp lỗi rách bao, thất thoát hàng rời, sai kiểm đếm hoặc phát sinh thời gian chờ tại cảng, kho, bãi.

Quy cách hàng hóa

Đóng trong bao PP, bao Kraft, bao đay hoặc bao chuyên dụng

Dạng hạt, bột, viên, mảnh, vật liệu rời khô

Cần xác định loại hàng trước khi điều nhân công và thiết bị

Rủi ro chính

Rách bao, bục chỉ, ẩm bao, đổ chồng hàng

Rơi vãi, hao hụt, bụi, lẫn tạp chất, khó gom sạch

Chuẩn bị phương án kiểm soát trước khi mở container

Thiết bị thường dùng

Nhân công, xe nâng, pallet, băng tải

Nhân công, băng tải, dụng cụ gom, vật tư lót

Có thể cần kết hợp nhiều phương án

Cách kiểm đếm

Đếm bao, ghi tally sheet, đối chiếu chứng từ

Cân, ước lượng theo khối lượng, kiểm soát hao hụt

Cần thống nhất cách xác nhận trước khi làm hàng

Cách chống rơi vãi

Không kéo lê, không dùng móc sắc, xử lý bao rách riêng

Lót sàn, dựng vách chắn, gom theo khu vực

Rơi vãi phải được ghi nhận bằng ảnh và biên bản

Cách chống ẩm

Kiểm bao, lót giấy Kraft, dùng túi hút ẩm nếu cần

Kiểm độ khô, tránh nền ướt, che chắn khi cần

Độ ẩm ảnh hưởng trực tiếp đến chất lượng hàng

Cách xếp hoặc gom hàng

Xếp so le, phân bổ tải trọng, tạo khe thở

Gom theo dòng chảy hoặc theo khu vực nhận hàng

Tránh lệch tải và tránh thất thoát

Khi nào cần nhân công

Khi bao cần bốc tay, xếp lớp, chỉnh chồng

Khi cần gom, xúc, vét, vệ sinh hoặc kiểm soát dòng hàng

Nhân công cần được hướng dẫn trước khi thao tác

Khi nào cần xe nâng, băng tải, thiết bị hỗ trợ

Khi hàng nhiều, có pallet hoặc cần tăng tốc độ

Khi cần chuyển liên tục, giảm thao tác thủ công

Chọn thiết bị theo mặt bằng, tải trọng và loại hàng

Các nguyên tắc về đóng gói, xếp hàng và chằng buộc trong container cũng được đề cập trong quy tắc đóng gói và chằng buộc CTU. Đây là nguồn tham khảo hữu ích cho đội vận hành, chủ hàng và đơn vị logistics khi cần chuẩn hóa cách xử lý hàng trong container.

Rút hàng bao khỏi container cần kiểm soát từ lúc mở cửa container đến khi bàn giao hàng. Mục tiêu là lấy đủ hàng, hạn chế rách bao, tránh ẩm, kiểm đếm rõ và ghi nhận hiện trạng nếu có phát sinh.

Quy trình rút hàng bao khỏi container gồm kiểm seal, mở cửa an toàn, rút hàng, kiểm đếm, chụp ảnh và bàn giao.

Bước 1: Kiểm tra seal, chứng từ và tình trạng container

Trước khi mở container, đội hiện trường cần đối chiếu số container, số seal, chứng từ giao nhận và tình trạng vỏ. Nếu seal không khớp, cửa móp, vách rịn nước hoặc container có dấu hiệu bất thường, cần chụp ảnh và báo người phụ trách trước khi tiếp tục.

Với container nhập tại cảng hoặc bãi, các thông tin như EIR, phiếu giao nhận và tình trạng container cần được giữ lại để đối chiếu khi cần.

Bước 2: Kiểm tra bao bì, độ ẩm và dấu hiệu rách hoặc bục chỉ

Sau khi mở cửa, không nên rút hàng ngay nếu chưa kiểm tra lớp hàng đầu tiên. Cần xem bao có bị xẹp, bục chỉ, rách mép, mốc, vón cục hoặc có mùi ẩm hay không.

Nếu phát hiện bao hư hỏng, đội thi công nên tách riêng khu vực đó, chụp ảnh cận cảnh và ghi nhận vào biên bản. Cách làm này giúp tránh tranh chấp về tình trạng hàng trước và sau khi rút.

Bước 3: Bố trí nhân công, xe nâng, pallet hoặc băng tải

Tùy số lượng bao, trọng lượng mỗi bao và mặt bằng nhận hàng, Hoàng Diệp có thể bố trí nhân công bốc xếp, xe nâng, pallet hoặc băng tải. Hàng bao số lượng lớn thường cần nhịp làm đều để tránh nhân công thao tác vội, quăng bao hoặc kéo lê bao trên sàn.

Nếu hàng được rút xuống pallet, cần thống nhất số bao mỗi pallet, hướng xếp và khu vực tập kết để xe nâng di chuyển an toàn. Với lô hàng cần thiết bị nâng hạ, khách hàng có thể xem thêm phương án dùng xe nâng cho hàng container để chọn tải trọng và loại xe phù hợp.

Bước 4: Rút hàng theo lớp, kiểm đếm bằng tally sheet

Hàng bao nên được rút theo từng lớp hoặc từng dãy, không phá khối hàng quá nhanh vì có thể làm sập chồng bao. Người tally cần ghi số lượng theo từng đợt, từng pallet hoặc từng khu vực tập kết.

Tally sheet giúp doanh nghiệp kiểm soát số bao thực nhận, số bao hư hỏng và các phát sinh tại hiện trường. Với hàng có giá trị cao hoặc dễ tranh chấp, nên có người đại diện của chủ hàng ký xác nhận.

Bước 5: Chụp ảnh hiện trường và bàn giao hàng sau khi rút

Sau khi rút xong, cần chụp ảnh container rỗng, sàn container, khu vực hàng đã tập kết và các bao hư hỏng nếu có. Biên bản bàn giao nên ghi rõ số lượng, tình trạng hàng, thời gian hoàn tất và người xác nhận.

Cách bàn giao này giúp khách hàng có đủ chứng cứ khi làm việc với hãng tàu, kho, bảo hiểm, đối tác giao nhận hoặc bộ phận kế toán nội bộ.

Rút hàng rời khỏi container cần chuẩn bị kỹ hơn về mặt bằng, dụng cụ gom, kiểm soát bụi, hao hụt và vệ sinh sau khi xử lý. Điểm quan trọng là phải hạn chế thất thoát và có cách xác nhận khối lượng rõ trước khi làm hàng.

Rút hàng rời khỏi container cần kiểm soát bụi, hao hụt, độ sạch container và vị trí tập kết hàng sau khi rút.

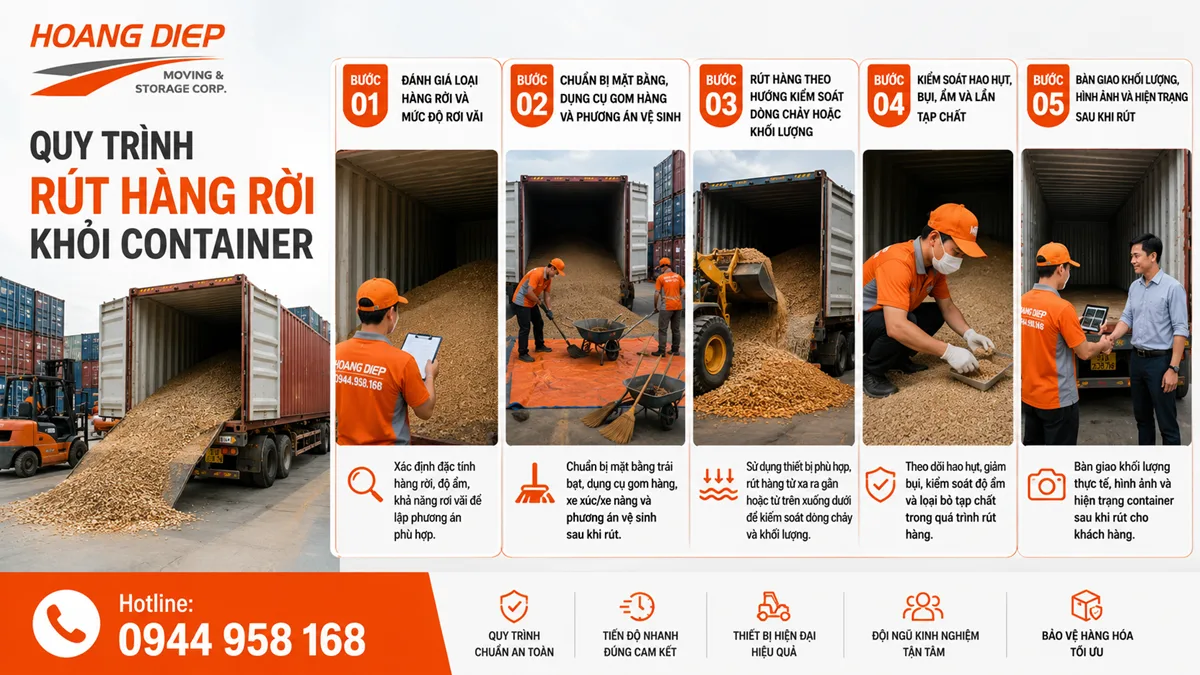

Bước 1: Đánh giá loại hàng rời và mức độ rơi vãi

Trước khi rút hàng rời khỏi container, đội thi công cần biết hàng là hạt, bột, phân bón, hạt nhựa, nguyên liệu sản xuất hay vật liệu rời khô. Mỗi loại hàng có độ trơn, độ bụi, độ ẩm và mức độ rơi vãi khác nhau.

Nếu hàng dễ bay bụi hoặc dễ hút ẩm, cần chuẩn bị phương án che chắn, gom hàng, lót sàn và khu vực tập kết phù hợp.

Bước 2: Chuẩn bị mặt bằng, dụng cụ gom hàng và phương án vệ sinh

Mặt bằng nhận hàng phải khô, sạch, đủ diện tích và không có vật lẫn gây tạp chất. Tùy loại hàng, có thể cần bạt lót, vách chắn, dụng cụ gom, bao chứa lại, thùng chứa, băng tải hoặc thiết bị hỗ trợ khác.

Nếu rút hàng tại kho, cần kiểm tra đường di chuyển của xe nâng, xe tải hoặc nhân công. Nếu rút tại bãi, cần tính thêm yếu tố gió, mưa, bụi nền và luồng phương tiện xung quanh.

Bước 3: Rút hàng theo hướng kiểm soát dòng chảy hoặc khối lượng

Với hàng rời, không nên mở và cho hàng chảy tự do nếu chưa có khu vực nhận an toàn. Cần kiểm soát dòng hàng theo từng phần, từng lớp hoặc từng điểm gom. Cách làm này giúp giảm thất thoát và giữ khu vực thao tác gọn hơn.

Nếu dùng băng tải hoặc phương án sang tải, cần kiểm tra tốc độ chạy, độ cao nhận hàng và điểm rơi để tránh văng hàng ra ngoài.

Bước 4: Kiểm soát hao hụt, bụi, ẩm và lẫn tạp chất

Trong quá trình rút, đội hiện trường cần theo dõi hao hụt, bụi phát sinh, độ ẩm bất thường và nguy cơ lẫn tạp chất. Hàng rời nếu chạm nền bẩn hoặc lẫn dị vật có thể ảnh hưởng trực tiếp đến chất lượng sử dụng sau đó.

Các phát sinh như hàng vón cục, ướt, đổi màu, có mùi hoặc lẫn tạp chất cần được chụp ảnh và báo ngay cho khách hàng.

Bước 5: Bàn giao khối lượng, hình ảnh và hiện trạng sau khi rút

Sau khi rút xong, cần gom sạch phần hàng còn lại trong container, kiểm tra sàn, chụp ảnh container rỗng và ghi nhận hiện trạng. Nếu có cân, cần đối chiếu khối lượng thực nhận theo phương án đã thống nhất.

Biên bản bàn giao nên nêu rõ thời gian bắt đầu, thời gian kết thúc, cách xác nhận khối lượng, tình trạng hàng và các phát sinh nếu có.

Đóng hàng bao vào container cần chú trọng độ sạch, độ khô, cách xếp và phân bổ tải trọng. Nếu xếp sai, hàng có thể sập khối, ẩm mốc, biến dạng bao hoặc phát sinh tranh chấp khi container đến nơi nhận.

Kiểm tra container rỗng đạt chuẩn sạch, khô, kín

Trước khi đóng hàng bao vào container, cần kiểm tra sàn, vách, nóc, cửa, ron cửa và mùi bên trong. Container phải sạch, khô, kín, không có đinh nhọn, dăm gỗ, dầu nhớt, nước đọng hoặc điểm thủng.

Nếu nghi ngờ container bị hở, có thể thực hiện light test để kiểm tra ánh sáng lọt qua nóc hoặc vách.

Kiểm tra chất lượng bao, miệng bao và độ khô của hàng

Bao phải còn chắc, không mục, không bục chỉ, không rách mép và không ẩm. Hàng như gạo, nông sản, thức ăn chăn nuôi hoặc bột đóng bao cần được kiểm tra kỹ vì dễ hút ẩm và dễ bị ảnh hưởng bởi container sweat.

Bao hư hỏng nên được thay, may lại hoặc tách riêng trước khi đóng.

Xếp so le để khóa khối hàng và phân bổ tải trọng

Khi xếp hàng bao, nên xếp so le để tạo liên kết giữa các lớp. Cách xếp này giúp khối hàng ổn định hơn khi container rung lắc trong quá trình vận chuyển.

kỹ thuật đóng rút container hàng bao so le từ Hoàng Diệp

Tải trọng cần được phân bổ đều trên sàn container, tránh dồn nặng một đầu hoặc một bên. Khi cần đối chiếu sâu hơn, doanh nghiệp có thể tham khảo tài liệu phân bổ tải trọng trong container để hiểu vì sao tải trọng cần được đặt đúng vùng chịu lực của sàn container.

Tạo khe thở, lót sàn và bố trí túi hút ẩm nếu cần

Với hàng dễ hút ẩm, cần cân nhắc giấy Kraft lót sàn, vật tư cách ẩm, túi hút ẩm và khoảng hở kỹ thuật để không khí lưu thông. Không nên xếp quá kín nếu hàng có nguy cơ hấp hơi.

bố trí vật tư hút ẩm khi đóng hàng bao

Việc dùng túi hút ẩm cần dựa vào loại hàng, thời gian vận chuyển, tuyến đường và điều kiện container.

Niêm seal, chụp ảnh và bàn giao biên bản

Sau khi đóng xong, cần chụp ảnh các lớp hàng, cửa container trước khi đóng, số seal và hiện trạng bên ngoài. Biên bản bàn giao nên có số container, số seal, số lượng hàng, thời gian hoàn tất và người ký nhận.

Đóng hàng rời vào container cần kiểm soát lớp lót, điểm đổ hàng, tải trọng và khả năng giữ hàng bên trong container. Mục tiêu là hạn chế rơi vãi, giữ chất lượng hàng và tránh lệch tải trong suốt quá trình vận chuyển.

Xác định đặc tính hàng rời trước khi đóng

Trước khi đóng hàng rời vào container, cần xác định hàng là dạng hạt, bột, viên, mảnh hay nguyên liệu khô. Cần kiểm tra độ ẩm, độ bụi, khối lượng riêng, nguy cơ vón cục và yêu cầu vệ sinh.

Thông tin này quyết định cách chọn lớp lót, vách chắn, băng tải, nhân công và phương án kiểm soát sau khi đóng.

Chuẩn bị lớp lót, vách ngăn hoặc phương án chống rơi vãi

Hàng rời thường cần lớp lót sàn, lót vách hoặc vách ngăn tại cửa container để tránh tràn hàng khi mở cửa. Với hàng dễ lẫn tạp chất, vật tư lót cần sạch và phù hợp với yêu cầu bảo quản.

Khu vực đóng hàng cũng phải sạch, khô, đủ ánh sáng và có lối thao tác an toàn.

Đóng hàng theo tải trọng cho phép và phân bổ đều trong container

Khi đưa hàng rời vào container, cần kiểm soát tải trọng cho phép và phân bổ đều. Nếu hàng dồn một phía, container có thể lệch tải, khó vận chuyển hoặc bị yêu cầu xử lý lại.

Tùy loại hàng, có thể cần đóng theo từng lớp, từng đợt hoặc theo sơ đồ đã thống nhất trước. Nguyên tắc này cũng phù hợp với nguyên tắc container stuffing, trong đó việc đưa hàng vào container cần tính đến tối ưu không gian và hạn chế hư hỏng.

Kiểm soát bụi, ẩm, hao hụt và vệ sinh sau khi đóng

Trong lúc đóng, cần theo dõi lượng hàng rơi vãi, bụi phát sinh và độ ẩm. Nếu trời mưa, nền ướt hoặc container có mùi ẩm, cần tạm dừng để kiểm tra.

Sau khi đóng xong, cần vệ sinh khu vực cửa container, phần sàn ngoài và điểm thao tác để tránh hàng kẹt ở ron cửa hoặc lẫn vào khu vực không mong muốn.

Ghi nhận hình ảnh, số seal và chứng từ bàn giao

Ảnh hiện trường nên gồm container trước khi đóng, lớp lót, quá trình đưa hàng vào, tình trạng cửa trước khi đóng, số seal và ảnh bên ngoài sau khi niêm phong. Chứng từ bàn giao nên thống nhất khối lượng, tình trạng hàng, thời gian hoàn tất và người phụ trách.

Không phải lô hàng nào cũng dùng cùng một phương án. Hoàng Diệp tư vấn theo loại hàng, mặt bằng, khối lượng, thời gian làm hàng và điểm thao tác thực tế.

Các nguồn lực thường dùng gồm:

  • Nhân công bốc xếp cho hàng bao, hàng carton, hàng rời cần gom hoặc thao tác thủ công.
  • Xe nâng cho hàng có pallet, hàng đóng khối, hàng cần di chuyển nhanh trong kho hoặc bãi.
  • Xe cẩu cho hàng nặng, kiện lớn, máy móc hoặc tình huống xe nâng không phù hợp.
  • Băng tải cho hàng bao số lượng lớn hoặc hàng cần luân chuyển liên tục.
  • Pallet để tập kết, phân loại, sang tải hoặc đưa hàng vào kho.
  • Vật tư lót sàn, giấy Kraft, túi hút ẩm, dây đai, màng quấn, túi khí chèn hàng.
  • Phương tiện vận chuyển sau khi rút container nếu khách cần đưa hàng về kho, nhà máy hoặc điểm giao khác.

Với lô hàng nặng, hàng cần cẩu, máy móc hoặc kiện lớn, doanh nghiệp có thể kết hợp thêm hỗ trợ nâng hạ hàng hóa công nghiệp để giảm rủi ro chọn sai thiết bị.

Trước khi báo phương án, khách hàng nên gửi loại hàng, số lượng, khối lượng, hình ảnh, địa điểm làm hàng, thời gian cần xử lý và yêu cầu vận chuyển nếu có.

Dịch vụ rút hàng bao khỏi container tại kho giúp doanh nghiệp xử lý hàng nhanh, kiểm đếm rõ ràng và giảm phát sinh phí chờ.

Đóng rút container sai kỹ thuật có thể làm tăng chi phí nhiều hơn phần chi phí dịch vụ ban đầu. Rủi ro thường đến từ thao tác vội, thiếu thiết bị, thiếu kiểm đếm hoặc không ghi nhận hiện trường.

  • Rách bao, bục chỉ, rơi vãi: Phòng tránh bằng cách kiểm bao trước khi làm, không dùng móc sắc, không kéo lê bao và tách riêng bao lỗi.
  • Ẩm mốc, hấp hơi container: Phòng tránh bằng container sạch, khô, kín, lót sàn và dùng túi hút ẩm khi cần.
  • Hàng rời bị lẫn tạp chất: Phòng tránh bằng mặt bằng sạch, bạt lót, dụng cụ gom riêng và kiểm soát khu vực nhận hàng.
  • Lệch tải, sập khối hàng: Phòng tránh bằng sơ đồ xếp hàng, phân bổ tải trọng và kiểm tra độ ổn định trước khi đóng cửa.
  • Sai số lượng do kiểm đếm không rõ: Phòng tránh bằng tally sheet, người kiểm đếm riêng và biên bản xác nhận.
  • Phát sinh DEM/DET do chậm tiến độ: Phòng tránh bằng chốt lịch trước, chuẩn bị nhân công, thiết bị, chứng từ và mặt bằng từ sớm.
  • Tranh chấp hiện trạng container, seal hoặc hàng hóa: Phòng tránh bằng ảnh trước, trong, sau khi làm hàng và biên bản bàn giao đầy đủ.

Các đội vận hành có thể tham khảo thêm CTU Code checklist về an toàn container để chuẩn hóa việc kiểm tra, đóng gói, chằng buộc và bàn giao trong chuỗi vận chuyển.

Checklist giúp đội hiện trường và chủ hàng thống nhất việc cần kiểm tra trước khi làm hàng. Đây là cách đơn giản để giảm rủi ro và tăng tính minh bạch khi bàn giao.

Container sạch, khô, kín

Kiểm tra sàn, vách, nóc, cửa, mùi và nước đọng

Giảm nguy cơ ẩm mốc, lẫn bẩn và tranh chấp

Sàn, vách, nóc không thủng, không dính dầu, không có đinh nhọn

Kiểm tra trực quan và light test khi cần

Tránh rách bao, thấm nước, hư hàng

Seal và chứng từ đúng

Đối chiếu số container, số seal, EIR, booking hoặc phiếu giao nhận

Tránh sai container và sai thủ tục

Hàng bao không bục, không ẩm

Kiểm miệng bao, mặt bao, độ khô và mùi

Giảm rủi ro rơi vãi và hư hỏng

Hàng rời có phương án gom, lót, chống rơi vãi

Chuẩn bị bạt, dụng cụ gom, vách chắn hoặc băng tải

Hạn chế hao hụt và lẫn tạp chất

Thiết bị phù hợp tải trọng

Chọn xe nâng, xe cẩu, băng tải theo loại hàng

Tránh kẹt hàng, quá tải hoặc mất an toàn

Nhân công đủ số lượng

Bố trí theo khối lượng, thời gian và mặt bằng

Giữ nhịp làm hàng ổn định

Tally sheet và người ký biên bản

Ghi số lượng, tình trạng, phát sinh và người xác nhận

Giúp kiểm soát bàn giao

Ảnh hiện trường trước, trong, sau khi làm hàng

Chụp container, hàng, seal, khu vực tập kết

Tạo chứng cứ khi cần đối chiếu

Chi phí dịch vụ đóng rút container hàng bao và hàng rời không nên tính một mức cố định cho mọi lô hàng. Mỗi container có loại hàng, mặt bằng, thiết bị và yêu cầu bàn giao khác nhau.

Các yếu tố ảnh hưởng đến chi phí gồm:

  • Container 20 feet hay 40 feet.
  • Loại hàng là hàng bao, hàng rời hoặc kết hợp nhiều nhóm hàng.
  • Số lượng bao, khối lượng hàng rời, tổng trọng lượng và số lần thao tác.
  • Địa điểm làm hàng tại cảng, kho, bãi, nhà máy hay khu công nghiệp.
  • Có cần xe nâng, xe cẩu, băng tải hay chỉ cần nhân công.
  • Có cần vật tư lót sàn, túi hút ẩm, pallet, dây đai, túi khí chèn hàng.
  • Có cần vận chuyển sau khi rút hàng hay không.
  • Làm hàng trong giờ, ngoài giờ, ban đêm hoặc theo lịch tàu gấp.
  • Yêu cầu kiểm đếm, phân loại, chụp ảnh, lập biên bản hoặc xử lý hàng lỗi.

Khách hàng có thể xem thêm các yếu tố làm thay đổi chi phí đóng rút để hiểu nhóm chi phí thường gặp, sau đó gửi thông tin lô hàng để Hoàng Diệp tư vấn phương án phù hợp.

Hoàng Diệp phù hợp với doanh nghiệp cần một đội xử lý hiện trường rõ việc, có thể kết hợp nhân công, xe nâng, xe cẩu, bốc xếp và vận chuyển. Thay vì áp dụng một cách làm chung, đội ngũ tư vấn phương án theo từng loại hàng và điều kiện mặt bằng.

Dịch vụ đóng rút container hàng bao, hàng rời bằng nhân công, xe nâng, kiểm đếm và chụp ảnh hiện trường.

Các điểm phù hợp với nhu cầu thực tế:

  • Tư vấn phương án theo hàng bao, hàng rời, hàng pallet, hàng máy móc hoặc lô hàng hỗn hợp.
  • Có thể bố trí nhân công, xe nâng, xe cẩu, băng tải và phương tiện vận chuyển theo nhu cầu.
  • Hỗ trợ làm hàng tại kho, cảng, bãi, nhà máy và khu công nghiệp.
  • Kiểm soát rủi ro bằng checklist, tally sheet, ảnh hiện trường và biên bản bàn giao.
  • Phù hợp cho hàng nhập cần rút nhanh và hàng xuất cần đóng đúng lịch.
  • Hỗ trợ khách chuẩn bị thông tin trước khi báo phương án: loại hàng, số lượng, hình ảnh, địa điểm, thời gian và yêu cầu thiết bị.

Hoàng Diệp nhận đóng rút container hàng bao và hàng rời tại TP.HCM, các cảng lớn, kho bãi, nhà máy và khu công nghiệp lân cận. Khu vực phục vụ có thể thay đổi theo lịch xe, thiết bị và điều kiện hiện trường.

Các khu vực thường hỗ trợ gồm:

  • TP.HCM.
  • Cảng Cát Lái.
  • Cảng Hiệp Phước.
  • Cái Mép – Thị Vải.
  • Phú Mỹ.
  • Đồng Nai.
  • Bình Dương.
  • Long An cũ.
  • Tây Ninh mới.
  • Nhà máy, kho bãi, ICD và khu công nghiệp lân cận.

Nếu hàng làm tại cảng, khách hàng có thể xem thêm các phương án theo từng điểm: xử lý hàng nhập tại Cảng Cát Lái, phương án làm hàng tại Cảng Hiệp Phước hoặc đóng rút tại khu vực Cái Mép – Thị Vải.

FAQ – Câu hỏi thường gặp về đóng rút container hàng bao và hàng rời

Dịch vụ đóng rút container hàng rời cần chuẩn bị thông tin loại hàng, khối lượng, độ ẩm, mức độ bụi, mặt bằng nhận hàng, dụng cụ gom, lớp lót và phương án chống rơi vãi. Nếu hàng cần sang tải hoặc vận chuyển tiếp, nên báo trước để bố trí xe, nhân công và thiết bị phù hợp.

Muốn hạn chế rơi vãi khi rút hàng rời khỏi container, cần chuẩn bị bạt lót, vách chắn, dụng cụ gom, khu vực nhận hàng sạch và phương án kiểm soát dòng hàng. Không nên để hàng chảy tự do nếu chưa có điểm nhận phù hợp. Các phát sinh cần được chụp ảnh và ghi nhận ngay.

Khi đóng hàng bao vào container, cần kiểm tra container sạch, khô, kín, không thủng nóc, không đọng nước và không có mùi ẩm. Với hàng dễ hút ẩm như gạo, nông sản hoặc thức ăn chăn nuôi, có thể dùng giấy Kraft lót sàn, túi hút ẩm và chừa khe thở kỹ thuật khi cần.

Hoàng Diệp có thể tư vấn phương án đóng rút container ngoài giờ tùy lịch nhân công, thiết bị, điểm làm hàng và yêu cầu ra vào cảng, kho hoặc nhà máy. Khách hàng nên gửi trước thời gian cần xử lý, loại hàng, số lượng và địa điểm để đội điều phối kiểm tra khả năng bố trí.

Nếu cần dịch vụ đóng rút container hàng bao và hàng rời, khách hàng có thể gửi trước loại hàng, số lượng, khối lượng, hình ảnh, địa điểm làm hàng, thời gian cần xử lý và yêu cầu thiết bị. Hoàng Diệp sẽ tư vấn phương án nhân công, xe nâng, xe cẩu, băng tải, chèn lót hoặc vận chuyển theo từng hiện trường.

Bạn có thể gửi thông tin lô hàng để Hoàng Diệp tư vấn trước khi điều nhân công và thiết bị đến hiện trường.
