KPI nghiệm thu di dời máy móc thiết bị là bộ chỉ số dùng để kiểm tra máy sau khi tháo dỡ, nâng hạ, vận chuyển, lắp đặt và chạy thử. Bộ KPI tốt giúp nhà máy xác nhận thiết bị còn nguyên vẹn, đúng layout, vận hành ổn định, có hồ sơ bàn giao và trách nhiệm bảo hiểm rõ ràng.
Với máy CNC, dây chuyền SMT, robot tự động, máy dập, máy in hoặc hệ thống sản xuất nhiều module, nghiệm thu không thể chỉ dựa vào cảm tính.
Cần có số đo, ảnh hiện trạng, checklist kỹ thuật, biên bản được ký bởi nhà máy và đơn vị thi công.

Hoàng Diệp xây dựng quy trình nghiệm thu theo hướng B2B: khảo sát miễn phí, lập phương án thi công, kiểm soát downtime, bàn giao bằng biên bản và áp dụng bảo hiểm trách nhiệm cho đơn hàng đủ điều kiện.
Nếu doanh nghiệp cần đội thi công chịu trách nhiệm từ nâng hạ, vận chuyển đến bàn giao, hãy xem thêm dịch vụ di dời máy móc thiết bị theo quy trình trọn gói.
Vì sao KPI nghiệm thu quyết định chất lượng dự án di dời máy móc?
Nghiệm thu là bước xác nhận tài sản đã được bàn giao đúng cam kết.
Nhưng với máy móc công nghiệp, nghiệm thu còn là bước bảo vệ vận hành sau di dời.
Một bộ KPI rõ giúp trả lời 5 câu hỏi quan trọng:
- Máy có bị trầy xước, móp méo hoặc biến dạng không?
- Máy có được đặt đúng vị trí theo layout kỹ thuật không?
- Chân đế, độ cân bằng và điểm kê có đạt yêu cầu không?
- Máy có chạy thử ổn định sau khi cấp nguồn không?
- Nếu phát sinh lỗi, trách nhiệm thuộc về bên nào?
Với giám đốc nhà máy, KPI giúp kiểm soát thời gian dừng máy.
Với phòng thu mua, KPI giúp quyết toán hợp đồng minh bạch.
Với kỹ sư bảo trì, KPI giúp xác nhận máy đủ điều kiện vận hành trở lại.
Bộ KPI nghiệm thu di dời máy móc thiết bị gồm những nhóm nào?
Một dự án chuyên nghiệp không nên chỉ nghiệm thu ở cuối. Hoàng Diệp khuyến nghị chia KPI thành nhiều nhóm, bám sát từng giai đoạn thi công.

1. KPI an toàn lao động và thiết bị nâng hạ
An toàn là KPI đầu tiên.
Trước khi nghiệm thu kết quả, doanh nghiệp cần xác nhận quá trình thi công không gây tai nạn, không làm hư hỏng tài sản và không vi phạm vùng an toàn trong nhà xưởng.
Chỉ số nghiệm thu | Tiêu chuẩn đề xuất | Bằng chứng cần có |
|---|---|---|
Tai nạn lao động | 0 sự cố trong suốt quá trình thi công | Nhật ký an toàn, xác nhận HSE |
Hư hỏng tài sản ngoài phạm vi máy | 0 hư hỏng nền, cửa, tường, dầm, máng cáp | Ảnh trước và sau thi công |
Nhân sự vận hành | 100% tài xế, người điều khiển thiết bị có chứng chỉ phù hợp | Danh sách nhân sự, chứng chỉ vận hành |
Thiết bị nâng hạ | Xe nâng, xe cẩu, cáp, sling, kích thủy lực đạt yêu cầu sử dụng | Hồ sơ kiểm định, ảnh thiết bị tại hiện trường |
Với các ca dùng xe cẩu, xe nâng hoặc thiết bị nâng, doanh nghiệp nên đối chiếu thêm quy chuẩn an toàn lao động đối với thiết bị nâng và tài liệu tiêu chuẩn an toàn crane, derrick và hoist của OSHA.
2. KPI hiện trạng ngoại quan của máy

Máy phải được kiểm tra ngoại quan trước và sau di dời.
Đây là cơ sở quan trọng để phân định trách nhiệm nếu phát sinh trầy xước, móp vỏ, nứt chân đế, lệch cụm bảo vệ hoặc hư hỏng tủ điện.
- Ảnh tổng thể máy trước khi tháo dỡ.
- Ảnh 4 mặt máy tại vị trí cũ.
- Ảnh tủ điện, bảng điều khiển và cổng kết nối.
- Ảnh chân máy, bulông neo, điểm kê và mặt bệ.
- Video máy chạy trước khi ngắt nguồn nếu cần.
- Ảnh máy sau khi hạ tại vị trí mới.
KPI đề xuất: 100% điểm ngoại quan trọng yếu được ghi nhận bằng ảnh hoặc video.
3. KPI đúng vị trí layout và hướng vận hành

Sau khi di dời, máy phải được đặt đúng vị trí theo bản vẽ layout.
Điều này đặc biệt quan trọng với dây chuyền sản xuất, robot, máy CNC, hệ thống băng tải, máy đóng gói và dây chuyền SMT.
Các chỉ số nên kiểm tra:
- Vị trí chân máy so với bản vẽ layout.
- Hướng thao tác của người vận hành.
- Khoảng cách bảo trì quanh máy.
- Khoảng cách an toàn với lối đi và vùng chuyển động.
- Vị trí kết nối điện, khí nén, thủy lực, nước làm mát.
KPI đề xuất: sai lệch vị trí chỉ được phép nằm trong dung sai đã thống nhất trước khi thi công.
Nếu chưa có phương án layout, doanh nghiệp nên yêu cầu khảo sát kỹ thuật trước ngày di dời. Bạn có thể tham khảo thêm quy trình khảo sát hiện trường trước khi chuyển máy.
4. KPI độ cân bằng, chân đế và độ ổn định cơ khí

Máy đặt đúng vị trí chưa chắc đã đủ điều kiện vận hành.
Chân máy phải ổn định. Máy không được kênh. Điểm kê không được lún. Bulông neo phải được siết đúng yêu cầu.
Với máy chính xác cao, cần kiểm tra bằng thước thủy chuẩn, cân laser hoặc thiết bị đo phù hợp.
Hạng mục | Cần kiểm tra | Rủi ro nếu bỏ sót |
|---|---|---|
Chân máy | Kênh, hở, lệch, thiếu tấm kê | Rung, sai lệch cơ khí, giảm độ chính xác |
Bulông neo | Đủ vị trí, siết đúng, không lệch lỗ | Máy dịch chuyển khi chạy tải |
Nền xưởng | Lún, nứt, yếu, có hố kỹ thuật bên dưới | Mất ổn định sau vài ca sản xuất |
Độ cân bằng | Kiểm tra bằng thước thủy hoặc cân laser | Rung, lỗi sản phẩm, hao mòn cơ khí |
Với máy CNC hoặc thiết bị chính xác cao, hãy tham khảo thêm quy trình bảo vệ và cân chỉnh máy CNC sau di dời.
5. KPI kết nối điện, khí nén, thủy lực và điều khiển
Nhiều lỗi sau di dời không xuất hiện ở phần vỏ máy.
Lỗi có thể nằm ở dây nguồn, đầu cos, PLC, cảm biến, ống khí nén, ống dầu thủy lực hoặc hệ thống tiếp địa.
Trước khi chạy thử, cần kiểm tra:
- Nguồn điện và tủ điều khiển.
- Tiếp địa và dây tín hiệu.
- Áp suất khí nén.
- Đường dầu thủy lực.
- Đường nước làm mát.
- Cảm biến, công tắc hành trình và nút dừng khẩn cấp.
- Các cụm đã tháo rời trong quá trình di dời.
KPI đề xuất: 100% kết nối được đồng kiểm giữa kỹ sư nhà máy và đội thi công trước khi cấp nguồn.
6. KPI chạy thử và bàn giao vận hành
Chạy thử là mốc quan trọng nhất trước khi ký nghiệm thu cuối.
Mục tiêu không chỉ là “máy chạy được”. Mục tiêu là máy chạy ổn định, đúng thông số và không phát sinh cảnh báo bất thường.
Tùy từng loại máy, tiêu chí chạy thử có thể gồm:
- Máy khởi động bình thường.
- Không phát sinh tiếng động lạ.
- Không rung bất thường.
- Không báo lỗi trên màn hình điều khiển.
- Sản phẩm chạy thử đạt tiêu chuẩn nội bộ.
- Thông số vận hành gần với trạng thái trước di dời.
- Không rò rỉ dầu, khí nén hoặc nước làm mát.
KPI đề xuất: thời gian chạy thử, tải thử và tiêu chí đạt phải được thống nhất trước trong biên bản.
7. KPI hồ sơ nghiệm thu và trách nhiệm pháp lý
Hồ sơ là phần phòng thu mua, kế toán, kỹ thuật và ban giám đốc cần để quyết toán.
Một bộ hồ sơ tốt giúp tránh tranh chấp sau bàn giao.
Hồ sơ nên có:
- Biên bản hiện trạng trước di dời.
- Danh sách máy, mã serial và phụ kiện đi kèm.
- Nhật ký thi công.
- Ảnh từng checkpoint.
- Biên bản giao nhận tại điểm đến.
- Biên bản chạy thử.
- Biên bản nghiệm thu bàn giao.
- Điều khoản bảo hiểm và trách nhiệm bồi thường nếu có.
KPI đề xuất: hồ sơ nghiệm thu được hoàn thiện trong 24 đến 48 giờ sau khi chạy thử đạt.
4 checkpoint nghiệm thu cần có trong mọi dự án di dời máy móc
Không nên dồn toàn bộ nghiệm thu vào cuối dự án.

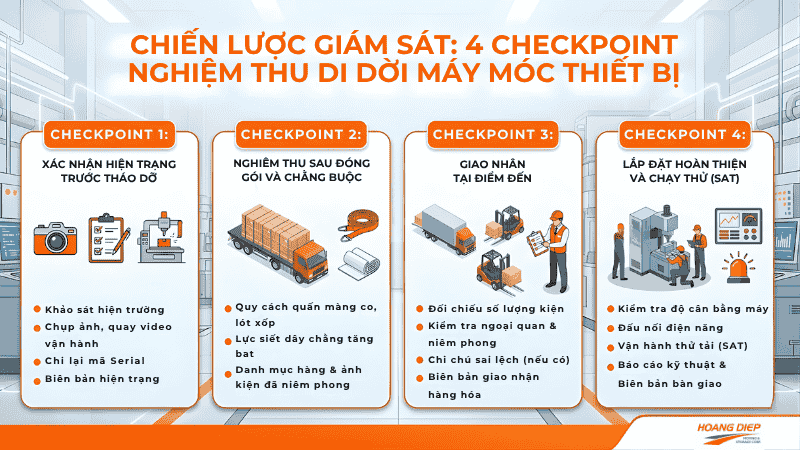

Cách an toàn hơn là chia thành các checkpoint. Mỗi checkpoint có ảnh, biên bản và người xác nhận.

Checkpoint 1: Trước khi tháo dỡ
Mục tiêu là khóa dữ liệu gốc của máy.
Cần ghi nhận hiện trạng vận hành, ngoại quan, mã serial, phụ kiện, lỗi có sẵn và vị trí lắp đặt ban đầu.
Đây là bằng chứng quan trọng nếu phát sinh tranh chấp sau di dời.

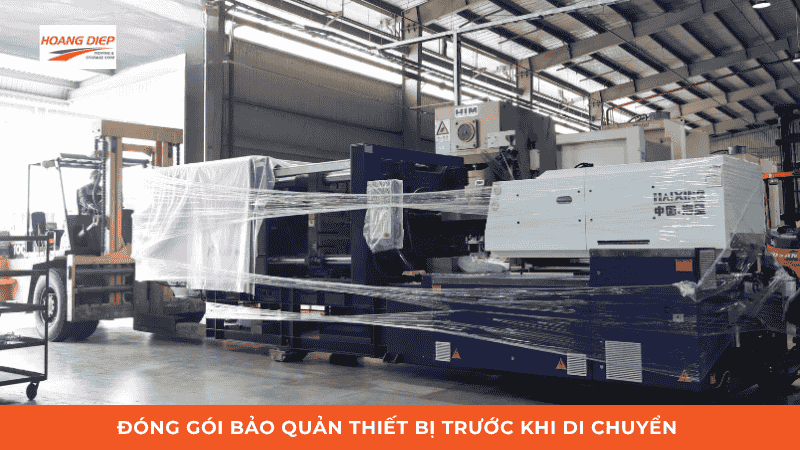

Checkpoint 2: Sau đóng gói và chằng buộc
Mục tiêu là xác nhận máy đã được bảo vệ đúng cách trước khi di chuyển.
Cần kiểm tra màng quấn, khung gỗ, đệm chống rung, niêm phong, dây chằng, tấm kê và điểm cố định trên phương tiện.
Với thiết bị điện tử hoặc dây chuyền SMT, cần chú ý chống ẩm và chống tĩnh điện.
Checkpoint 3: Khi giao nhận tại điểm đến
Mục tiêu là xác định máy có còn nguyên vẹn sau vận chuyển không.
Cần đối chiếu số lượng kiện, tình trạng niêm phong, ngoại quan, dấu va đập và tình trạng phụ kiện.
Mọi bất thường phải được ghi vào biên bản ngay tại hiện trường.
Checkpoint 4: Sau lắp đặt và chạy thử
Mục tiêu là xác nhận máy đủ điều kiện bàn giao.
Cần kiểm tra vị trí layout, chân đế, độ cân bằng, kết nối kỹ thuật, vùng an toàn và kết quả chạy thử.
Nếu dự án có nhiều máy, nên nghiệm thu theo từng cụm để không làm chậm toàn bộ dây chuyền.
Bảng KPI nghiệm thu mẫu cho doanh nghiệp B2B
Nhóm KPI | Chỉ số cần đạt | Người xác nhận | Hồ sơ bằng chứng |
|---|---|---|---|
An toàn thi công | 0 tai nạn, 0 hư hỏng hạ tầng | HSE, quản lý xưởng, đội thi công | Nhật ký an toàn, ảnh hiện trường |
Hiện trạng ngoại quan | Không trầy xước, móp méo, nứt vỡ mới | Quản lý xưởng, bảo trì | Ảnh trước sau, biên bản hiện trạng |
Đúng layout | Đặt đúng vị trí và hướng vận hành đã duyệt | Kỹ sư bảo trì, sản xuất | Bản vẽ layout, ảnh vị trí máy |
Độ cân bằng | Đạt dung sai kỹ thuật đã thống nhất | Kỹ sư bảo trì | Biên bản đo, ảnh thiết bị đo |
Kết nối kỹ thuật | Điện, khí nén, thủy lực, tín hiệu được kiểm tra đủ | Bảo trì, cơ điện | Checklist kết nối, ảnh tủ điện |
Chạy thử | Không lỗi bất thường trong thời gian thử tải | Sản xuất, bảo trì, đơn vị thi công | Biên bản SAT, video chạy thử |
Tiến độ | Bàn giao đúng mốc đã cam kết | Quản lý dự án, thu mua | Timeline, nhật ký thi công |
Hồ sơ bàn giao | Hoàn tất trong 24 đến 48 giờ sau chạy thử đạt | Thu mua, kế toán, kỹ thuật | Bộ hồ sơ nghiệm thu hoàn chỉnh |
Chi phí nghiệm thu sau di dời máy móc được tính thế nào?
Trong nhiều dự án, chi phí nghiệm thu đã nằm trong gói di dời trọn gói.
Tuy nhiên, với dây chuyền phức tạp, máy chính xác cao hoặc yêu cầu hồ sơ HSE nghiêm ngặt, doanh nghiệp cần làm rõ phạm vi ngay từ báo giá.
Các yếu tố ảnh hưởng đến chi phí gồm:
- Số lượng máy cần nghiệm thu.
- Mức độ phức tạp của kết nối kỹ thuật.
- Thời gian chạy thử cần theo dõi.
- Yêu cầu đo độ cân bằng hoặc sai số layout.
- Yêu cầu làm hồ sơ ảnh, video, nhật ký và biên bản.
- Yêu cầu bảo hiểm hàng hóa hoặc trách nhiệm bồi thường.
- Thi công ban đêm, cuối tuần hoặc theo ca sản xuất.
Hoàng Diệp ưu tiên báo giá trọn gói sau khảo sát. Chi phí được thể hiện rõ trên hợp đồng, hạn chế phát sinh chi phí ẩn trong quá trình thi công.
Doanh nghiệp cần dự toán có thể gửi thông tin qua trang báo giá di dời và nghiệm thu máy móc theo hiện trường.
Nếu máy hư hỏng sau di dời thì đền bù như thế nào?
Đây là câu hỏi quan trọng với khách hàng B2B.
Máy móc công nghiệp có giá trị lớn. Một lỗi nhỏ có thể làm dừng dây chuyền hoặc ảnh hưởng đơn hàng.
Để xử lý minh bạch, cần có 4 lớp bằng chứng:
- Biên bản hiện trạng trước khi tháo dỡ.
- Ảnh và video trong quá trình đóng gói, nâng hạ, vận chuyển.
- Biên bản giao nhận tại điểm đến.
- Biên bản chạy thử và nghiệm thu sau lắp đặt.
Nếu sự cố được xác định do lỗi kỹ thuật của đơn vị thi công, Hoàng Diệp áp dụng chính sách bảo hiểm trách nhiệm cho đơn hàng đủ điều kiện. Cam kết bồi thường 100% giá trị tài sản cần được thể hiện bằng văn bản pháp lý trong hợp đồng.
Điều quan trọng là phải ghi rõ phạm vi trách nhiệm trước khi thi công.
Hoàng Diệp kiểm soát KPI nghiệm thu như thế nào?
Hoàng Diệp không xem nghiệm thu là bước cuối cho có.
Đây là hệ thống kiểm soát chất lượng xuyên suốt dự án.
Doanh nghiệp có thể xem thêm năng lực nâng hạ trọn gói của Hoàng Diệp để đánh giá hệ thống xe nâng, xe cẩu, rùa chuyển máy và kinh nghiệm triển khai thực tế.
Khảo sát miễn phí trước khi thi công
Đội kỹ thuật đến tận nhà xưởng để đo lối đi, nền xưởng, điểm nâng, tâm trọng lực và vị trí hạ máy.
Khảo sát 0đ giúp báo giá sát thực tế và hạn chế phát sinh chi phí ẩn.
Lập phương án thi công trước khi nâng máy
Phương án nêu rõ thiết bị, tuyến di chuyển, nhân sự, checkpoint, vùng an toàn và thời gian thi công.
Với dự án phức tạp, doanh nghiệp nên xem thêm bản vẽ biện pháp thi công di dời máy móc.
Điều phối thiết bị đúng tải trọng
Hoàng Diệp có thể điều phối xe nâng dầu hoặc điện 1 đến 15 tấn, xe cẩu tự hành, xe cẩu Kato hoặc Tadano 20 đến 100 tấn, xe đầu kéo mooc lùn hoặc sàn 30 đến 100 tấn.
Với nhà xưởng hẹp, đội kỹ thuật dùng kích thủy lực, rùa đẩy máy, thước thủy chuẩn và cân laser để kiểm soát độ cân bằng.
Tối ưu downtime cho nhà máy
Phương án được tính trước giúp rút ngắn thời gian dừng máy.
Hoàng Diệp có thể thi công ban đêm, ngày nghỉ hoặc khung giờ thấp điểm để giảm ảnh hưởng đến sản xuất.
Với kế hoạch tốt, thời gian gián đoạn có thể rút ngắn đến 30% so với cách làm thiếu khảo sát.
Bàn giao bằng biên bản và hồ sơ rõ ràng
Sau thi công, hai bên đồng kiểm ngoại quan, vị trí, chân đế, kết nối và chạy thử.
Hồ sơ bàn giao giúp phòng kỹ thuật, thu mua và kế toán có căn cứ quyết toán.
Nếu cần kiểm tra chi tiết sau hạ máy, hãy tham khảo thêm checklist kiểm tra thiết bị sau khi di dời.
5 sai lầm khiến dự án rớt KPI nghiệm thu
1. Không có dữ liệu gốc trước khi tháo dỡ
Nếu không có ảnh, video và biên bản hiện trạng, rất khó xác định lỗi phát sinh trước hay sau di dời.
2. Không thống nhất tiêu chí chạy thử
Mỗi bộ phận có thể hiểu “máy chạy đạt” theo cách khác nhau.
Cần thống nhất thời gian chạy thử, tải thử, thông số đầu ra và điều kiện dừng thử.
3. Chọn sai thiết bị nâng hạ
Xe cẩu, xe nâng, rùa máy và kích thủy lực phải đúng tải trọng, đúng mặt bằng và đúng bán kính làm việc.
Sai thiết bị làm tăng rủi ro an toàn và phát sinh downtime.
4. Không kiểm tra kết nối kỹ thuật
Máy có thể đặt đúng chỗ nhưng vẫn lỗi khi cấp nguồn.
Cần kiểm tra điện, khí nén, thủy lực, tiếp địa, cảm biến và PLC trước khi chạy thử.
5. Hồ sơ nghiệm thu thiếu chữ ký các bên
Một bộ hồ sơ thiếu chữ ký dễ gây chậm thanh toán và tranh chấp trách nhiệm.
Người ký nên gồm đại diện sản xuất, bảo trì, thu mua và đơn vị thi công.

FAQ về KPI nghiệm thu di dời máy móc thiết bị
Kết luận
KPI nghiệm thu di dời máy móc thiết bị là nền tảng để bảo vệ tài sản, kiểm soát downtime và quyết toán dự án minh bạch.
Doanh nghiệp không nên chỉ hỏi “di dời hết bao nhiêu tiền”. Hãy hỏi thêm: nghiệm thu bằng tiêu chí nào, ai ký biên bản, chạy thử ra sao, bảo hiểm xử lý thế nào.
Hoàng Diệp hỗ trợ khảo sát 0đ, lập phương án thi công, điều phối thiết bị nâng hạ và bàn giao bằng hồ sơ rõ ràng.
Hãy liên hệ Hoàng Diệp để đặt lịch khảo sát 0đ, nhận phương án nghiệm thu rõ ràng và báo giá trọn gói theo hiện trường.
